082—C07项目斋月期间浇筑完成大方量混凝土 |

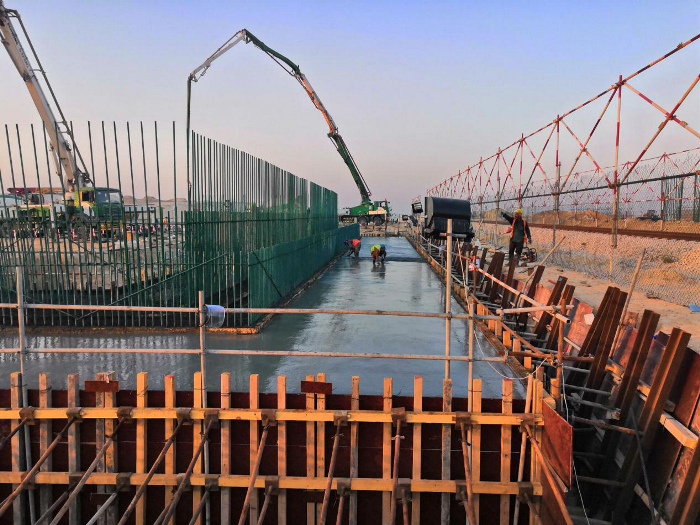

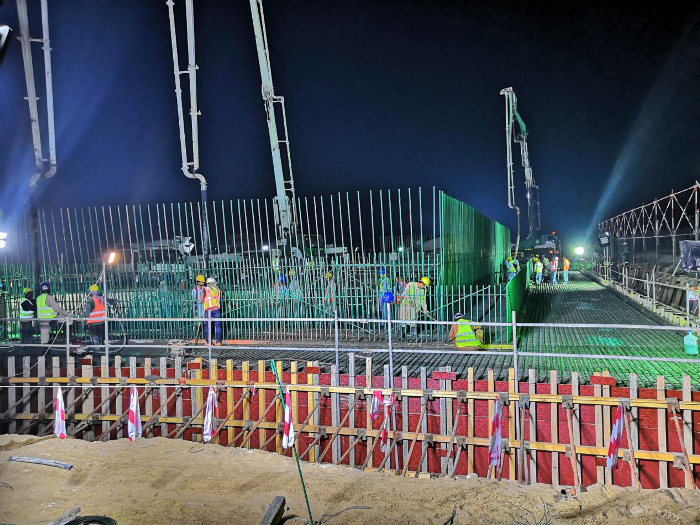

082-C07项目于2019年5月24号晚8点到2019年5月25号早6点,历经10个小时,一次性浇筑完成桥台基础混凝土1080方。 082-C07项目为中地集团中东分公司在沙特阿拉伯承接的第一个道路桥梁施工项目,总造价2.06亿沙币,其中包括5座桥梁,该项目总工期35个月,计划29个月完成,时间紧任务重,为了如期完成计划,项目人员加班加点地工作。5月24号晚上所浇筑的混凝土为4号桥一个桥台的基础,总方量1080方混凝土,由于是在穆斯林的斋月,混凝土的浇筑存在很多的难题: 1. 混凝土方量大,1080方混凝土罐车运输需要120车次,且为基础混凝土,浇筑期间不能停顿,必须一次性浇筑完成。 2. 场地小,浇筑的桥台为靠近铁路区域,仅仅三个地方可停放泵车。 3. 危险系数高,封斋期间白天所有穆斯林都不能够吃喝,只能定在晚上,夜间施工难度增大,且需要连续工作10个小时,工人工作强度大,危险系数增加。 针对以上问题,经理部领导高度重视,要求我们分别与业主及混凝土供货商进行多轮协商,定出了相应的混凝土浇筑计划: 1. 确保混凝土运输,就近启用saudreadymix混凝土公司的两个搅拌站同时供应混凝土,要求他们安排17台罐车进行运输,并备用司机5名。 2.确保混凝土及时到货,安排工程师同时在搅拌站和现场两地随时沟通,确保混凝土供货及时,要求混凝土供货商增加2名协调员,随时跟进生产、运输、浇筑等工作。 3.确保按时完成浇筑,浇筑泵车3台同时进行浇筑,旁站2台,提前做好泵车检修,预防各种可能出现的问题。 4.根据斋月工人饮食时间,把浇筑时间定在晚上8点之后。组织43名工人分两个班组进行轮流浇筑。 5.确保施工安全,现场浇筑期间有安全员、护士、电工、救护车、随车吊、装载机、水车等随时待命,备有各种应急预案;浇筑前由RC安全部门经理和我司安全经理到现场进行全面安全检查,包括灯光照明等情况。 6.确保质量,实验室委派第三方2名实验员做现场检测实验,RC现场工程师和我司质量工程师全程监控。 充分准备,全面动员,经过10个小时的紧张工作,082项目1080方混凝土于2019年5月25日早上6点圆满完成浇筑。
